梅雨の中、21日、22日で設置工事が完工しました。
21日現場確認後蒜山行きだったので、今日の16時半ごろモニターチェックに行きました。

現場写真
北側から
イメージ 1

取り付け角度が10℃で、南や東西からは全く見えません。
新幹線からは90°の角度ぐらいは見通せるでしょう。
売電メーター

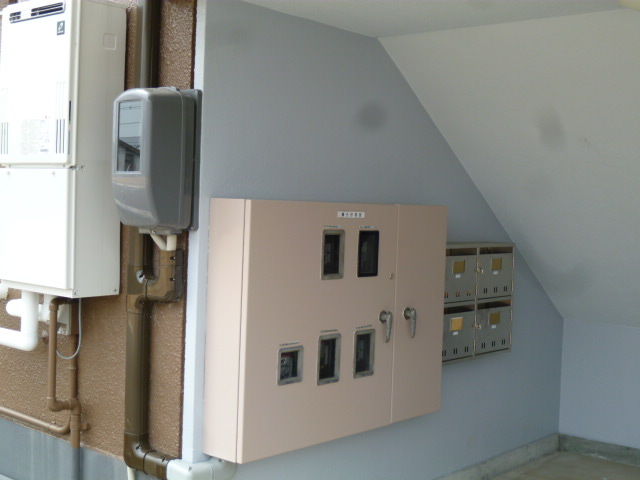

ねずみ色のボックスです。
イメージ 2

メーターBOXの右側にモニターを収容しています。

インバーター 4.5kWh 5.5kWhの2台構成です。
階段室の内側に取り付けました。
イメージ 8




発伝記念日は、2011.06.22です。
初日は16時以降に連携開始しました。
実績は、MAX発電 4.8kWh 発電実績 4.3kWhでした。
イメージ 3

実質初日23日
MAX発電 8.6kWh 発電実績 38.7kWh 売電 40.8kWh 買電 0.3kWh
イメージ 6

2日目 24日

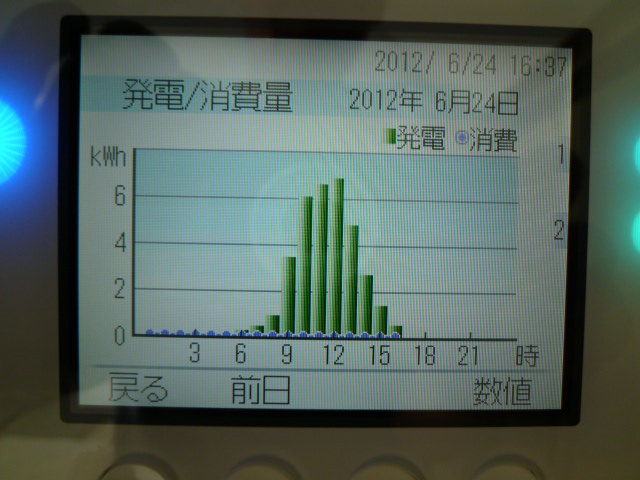

MAX発電 9.6kWh 発電実績 34.2kWh 売電 35.7kWh 買電 0.2kWh
イメージ 7

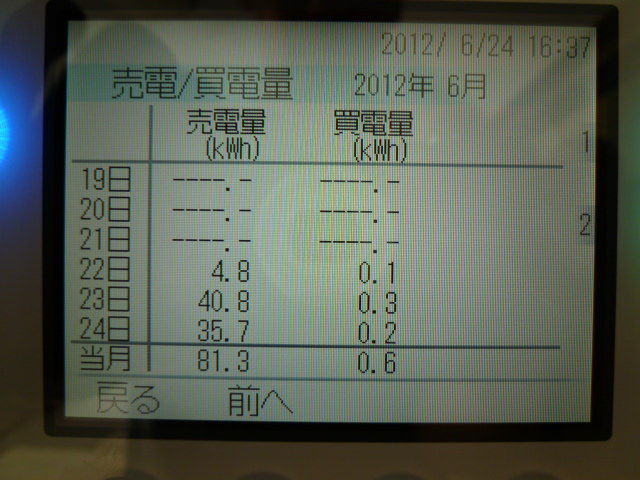

なぜか、発電実績より売電実績のほうが多いです。
イメージ 4

23,24の2日間で、78kWhほど

ちなみに、自宅は
イメージ 5

屋上     自宅
23  40.8     18.3  223%
24  34.2     15.9  215% 時間不足
時間 16.39    18.25

屋上は、10°南向き 9.99kWh 96%相当 9.59kWh相当
自宅は3寸 東西   4.89kWh 85%相当 4.15kWh相当 231%

感じとして、自宅の220%~225%の発電か?

まだ、正味2日見れていないのでわかりませんが、年間50万は厳しそうですね。
償却は90か月ぐらいのつもりでどうかな???
